«Плохая правда»: подрядчик променада в Светлогорске о сорванных сроках и долгах
14 ноября 2018, 13:30

В начале ноября губернатор области Антон Алиханов в очередной раз посетил будущий променад в Светлогорске, строительство которого должно было завершиться еще в марте. Журналистов он, как это часто бывает, не позвал. При этом буквально через день на электронную почту редакции пришло письмо от генподрядчика,
О причинах сорванных сроков
— Не рассчитали свои силы, не учли влияния чемпионата (
О затянувшейся экспертизе откорректированного проекта, о которой в конце октября заявили в областной Думе
— Техническая часть экспертизы вышла 16 октября, сейчас там находится сметная часть. Почему для нас важна именно сметная часть? Потому что мы выполнили достаточно большой объем работы, который не можем предъявить заказчику и потребовать за это деньги. А поскольку контракт безавансовый, и если особенно учитывать закупку отделочных материалов, форм и так далее, являющихся по большей части импортом, за которые нами предоплачено 100% — то заморожено достаточно больше количество денег. То есть мы закупили материалы и не можем их предъявить, это касается и уже выполненных отделочных работ. Нам не заплатят, пока из экспертизы не выйдет сметная часть. Но, надеюсь, в ближайшие две недели это случится, мы документы подпишем и деньги получим.
О долгах перед рабочими и поставщиками
— Перед рабочими у нас долгов нет. Есть ситуация, связанная с тем, что на разных этапах появлялись подрядные организации, которые привлекали рабочих. А эти подрядные организации могли привлекать свои субподрядные организации. И, может быть, на
Есть поставщики материалов, есть поставщики услуг. Перед поставщиками материалов я бы не сказал, что это долги. Часть поставщиков приобрела на свои деньги материалы для нас и не поставила их пока по причине того, что мы либо их не готовы укладывать, либо не хотим создавать задолженность. Это у них все лежит, и они считают, что мы им должны. Это справедливо. Мы постараемся с ними рассчитаться после подписания соответствующих документов.
Про санкции
— Это нас мотивирует. Есть штрафные санкции, не спорим. Мы отчетливо понимаем, что у нас других сроков нет, и знаем, как мы объект достроим. Отвечая на вопрос, можно ли было раньше построить, считая, что срок истекал в марте, наверное, если бы мы знали тонкие места заранее, возможно, учтя их, могли бы закончить. Но мы, к сожалению, собрали все
О готовности променада

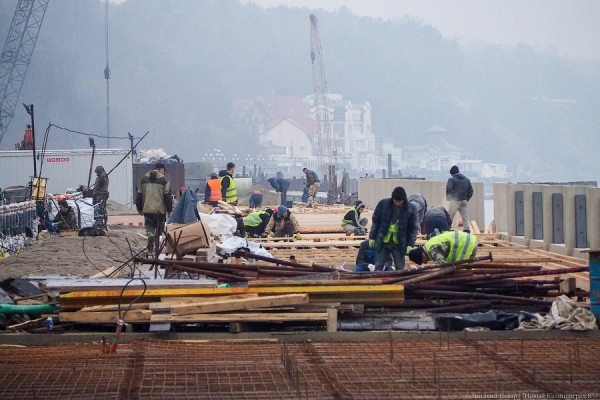

— Сваи выполнены все, шпунт выполнен, песок завезен в полном объёме, монолитные конструкции, которых у нас 23 тысячи, выполнены на 20,5 тысяч. Отделка променада — уже более 50%. При этом у нас все отделочные материалы закуплены и завезены. Сейчас все будет зависеть от скорости передачи фронтов, там есть определенные нюансы, и количества людей. Для укладки древесины и брусчатки нужны очень высококвалифицированные рабочие, их надо искать. В общем, процент готовности — порядка 85%. Но опять же это связано с тем, что есть определенные технологии, которые не позволяют параллельно участвовать во всех работах — монолитом и отделкой.
О планах намыть у нового променада пляж
Здесь планируется проект по устройству бун длиной 180 метров. Они позволит намыть пляж до 70 метров. Насколько я знаю, правительство над этим работает, и эта перспектива не такая уж и туманная. Это вполне реально. Здесь будет пляж минимум 55 метров, хороший, широкий. Здесь должно быть очень красиво.
Напомним, в июле 2016 года правительство Калининградской области расторгло контракт с предыдущим подрядчиком, почти на год задержавшим завершение объекта. После нового конкурса достраивать променад взялась компания из
Текст — Максим Корончик, фото — Виталий Невар, «Новый Калининград»,
